公司已经上了ERP,为什么生产信息还是滞后,进度还是不了解?

zhenglin
2026年10月10日 16:33 本文热度 149

这是个特别典型的问题,几乎每一家"上了ERP但车间还是黑箱"的工厂都会问。答案不在于ERP不好用,而在于选错了解决问题的层级。


一、总体上说

ERP管的是"计划与账",车间发生的是"过程与实物"。你让一个"结果记账系统"去解决"过程管理问题",自然滞后、不透明。

ERP回答的是"应该发生什么"(订单、BOM、采购、库存、成本);

它回答不了"车间此刻正在做哪张工单、做到哪道工序、什么时候能完工"——这恰恰是MES的职责。


二、根因:ERP在车间层"断流"

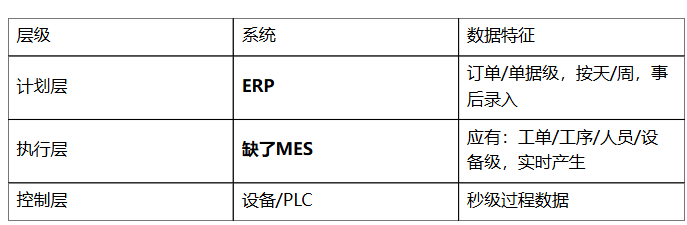

用一张分层图就能看清问题出在哪:



问题就在于中间执行层是空的。于是ERP到了车间就"断流"了:

  • 数据靠人工补录 → 统计员下班前盘点,当天的生产信息只能用于明天的计划,天然有T+1延迟;

  • 采集颗粒度粗 → 只到"批次/工单"级,看不到工序、设备、人员的实时状态;

  • 没有强制校验 → 错误无法在发生的那一刻被拦下,只能靠月底"调账"抹平。

结果就是经典的"ERP与车间两张皮":

  • 🖼️ ERP显示有料,仓库找不到;ERP显示已完工,产线还在返工;月底盘点差异靠"调账"抹平。

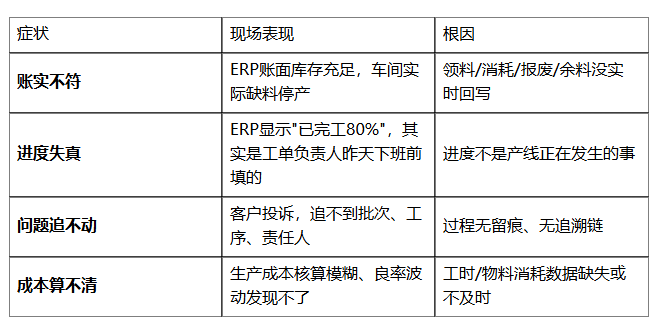

三、四个典型症状



​四、解法:在ERP与设备之间补一层执行层

关键认知:不是换ERP,而是补执行层。

MES要做的事:在业务动作发生的同时产生数据 → 实时采集 → 按规则约束 → 双向回写ERP。

  • 计划向下传导:ERP下生产订单 → MES拆成工单、排到工序、派到设备/人员

  • 执行向上回流:MES实时回传完工数量、工时消耗、物料使用、质检结果、设备OEE → 支撑ERP成本核算与计划调整

这样就形成了闭环:计划下达 → 排程分解 → 生产执行 → 数据回传 → 计划调整。

这正是MES的关键作用——补的就是那个"执行层",把ERP够不着的"最后一公里"接上。


五、给你的落地建议

  1. 先归因:确认是"账实不符/进度失真/质量追溯"这类过程问题,就该补上MES,而不是折腾ERP。

  2. 统一主数据与编码:物料、BOM、工艺路线口径一致,是双向打通的前提。

  3. 从痛点场景切入:先做"扫码报工 + 进度看板"这一个闭环,快速见效(投资少、上线快),再逐步扩展。


阅读原文:点击这里


该文章在 2026/10/10 16:33:14 编辑过
关键字查询
相关文章
正在查询...
点晴ERP是一款针对中小制造业的专业生产管理软件系统,系统成熟度和易用性得到了国内大量中小企业的青睐。
点晴PMS码头管理系统主要针对港口码头集装箱与散货日常运作、调度、堆场、车队、财务费用、相关报表等业务管理,结合码头的业务特点,围绕调度、堆场作业而开发的。集技术的先进性、管理的有效性于一体,是物流码头及其他港口类企业的高效ERP管理信息系统。
点晴WMS仓储管理系统提供了货物产品管理,销售管理,采购管理,仓储管理,仓库管理,保质期管理,货位管理,库位管理,生产管理,WMS管理系统,标签打印,条形码,二维码管理,批号管理软件。
点晴免费OA是一款软件和通用服务都免费,不限功能、不限时间、不限用户的免费OA协同办公管理系统。
Copyright 2010-2026 ClickSun All Rights Reserved  粤ICP备13012886号-9  粤公网安备44030602007207号
