ERP实施时应注意的问题
当前位置:点晴教程→知识管理交流
→『 企业管理交流 』
ERP项目最容易被误解的一点,是很多企业以为自己是在上一套软件。 等真到实施的时候才发现,软件只是摆在桌面上的那部分。 更麻烦的,是软件背后那一串问题:
这些问题,平时可能不显眼。企业靠电话、微信群、Excel、口头确认,也能把业务推着往前走。 可ERP一实施,它们全都冒出来了。 为什么? 因为ERP不是单纯把业务搬到电脑里。它会逼着企业回答一个更难的问题:原来那些靠人协调的事,到底有没有规则? 这才是ERP实施真正难的地方。 系统可以买,流程买不来。 软件可以上线,责任边界不会自动上线。 ERP实施做得好,企业会从“靠人盯”慢慢变成“靠规则运转”。实施做得不好,新系统只会把旧问题记录得更完整,甚至让部门之间的矛盾暴露得更快。 所以,谈ERP实施时,不能只谈功能清单。真正该看的,是企业有没有把业务、数据、流程、权限和责任准备好。 一、实施前先看业务,不要一上来就看菜单很多ERP项目,一开始就跑偏了。
这些问题当然要问,但只问到这里,意义不大。因为大多数ERP系统都会告诉你:有,都有。 真正要问的是,这些模块能不能按你企业的业务方式跑起来。 同样是销售订单,不同企业差别很大。
如果实施前只确认“系统支持销售订单”,后面一定会麻烦。 因为到了现场,卡住你的往往不是“有没有这张单”,而是这张单后面牵动了多少规则。
这些问题不讲清楚,系统上线后就会出现一种情况:菜单都有,业务还是在线下处理。

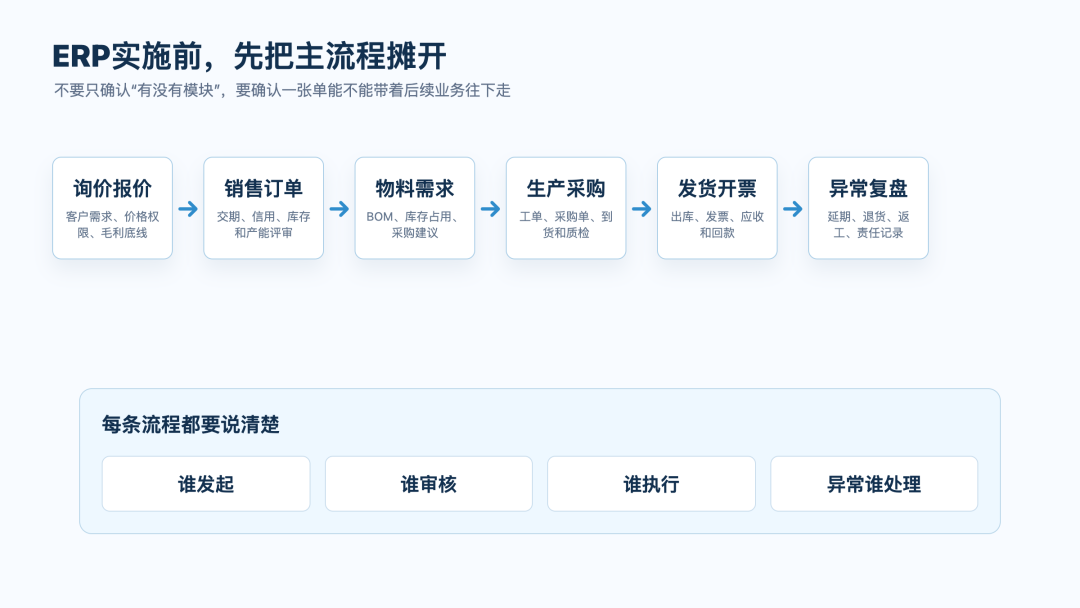

所以实施前最重要的事,不是把软件功能看一遍,而是把企业自己的主流程摊开。
每条流程都要讲清楚:谁发起,谁审核,谁执行,谁确认结果,异常怎么处理,数据最后流到哪里。 ERP实施前,企业至少要把这几条主链路画出来。画不出来,就先别急着上线。
二、基础数据不清楚,ERP越算越错ERP有一个很残酷的特点。 它不会替企业判断数据是不是靠谱。你给它什么数据,它就按什么数据往后算。 BOM错了,MRP就会算错物料需求。 库存错了,销售就会误判能不能发货。 供应商交期错了,采购计划就会提前或滞后。 物料编码重复了,仓库可能明明有料,系统却显示另一条物料缺货。 客户档案不统一,财务对账就会出现同一个客户多个余额。 这就是为什么很多ERP项目上线后,第一批被骂的往往是数据。

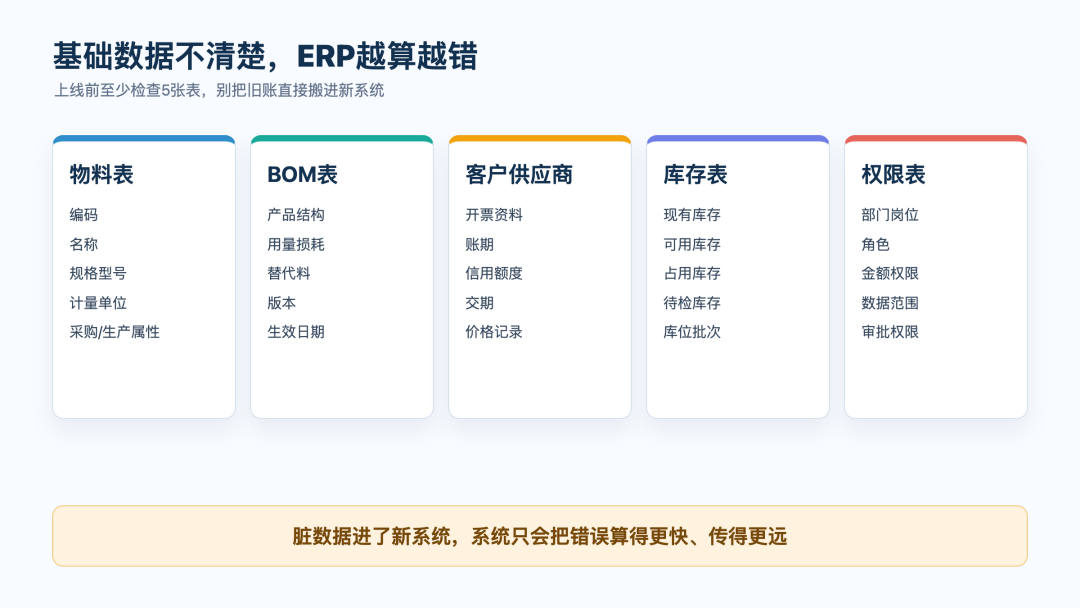

问题看起来发生在系统里,其实根子在上线前。 很多企业导数据的时候,只想着快点导进去。旧Excel里怎么写,新系统就怎么导;旧系统里有多少重复数据,新系统就照样搬;仓库没有盘清楚的库存,也先导进去再说。 这样做很省时间,也很危险。 旧账没理清,新系统只是在帮你保存旧账。 实施前至少要检查5张表。 第一张,物料主数据表。 物料编码、名称、规格型号、计量单位、物料分类、采购属性、生产属性、库存属性,必须统一。尤其是同物异名、同名异物,要提前清掉。 第二张,BOM表。 产品结构、用量、损耗、替代料、版本、生效日期,都要确认。制造企业如果BOM不准,后面的采购、领料、成本都会跟着偏。 第三张,客户和供应商档案。 客户名称、开票信息、收货地址、信用额度、账期、联系人;供应商名称、付款条件、交期、质量等级、价格记录。这些信息不准,销售和采购都会反复补救。 第四张,库存表。 现有库存、可用库存、占用库存、在途库存、待检库存、库位、批次,要区分清楚。账上有料不等于能用,待检的料、被订单占用的料、放在错误库位的料,都不能简单算成可用库存。 第五张,组织和权限表。 部门、岗位、角色、审批权限、数据范围、金额权限,要提前定义。谁能看价格,谁能改订单,谁能审核付款,谁能关闭工单,这些不能上线后临时拍脑袋。 这5张表看着基础,却决定ERP上线后能不能跑出可信结果。 很多企业ERP实施失败,不是因为功能少,而是基础数据没有被认真对待。
三、易用性不只是体验问题,更关系到数据能不能进系统有些企业选ERP时,会把易用性当成小问题。 觉得员工不会用,多培训几次就好了。 这话只说对了一半。 培训当然要做,但如果系统操作本身不符合岗位动作,员工很快就会找到别的办法。 销售录一张订单要填太多无关字段,他会先把订单发到群里。 仓库入库要点好几个页面,库管会先写在纸上,晚上再补录。 车间报工要选工序、设备、人员、数量、工时、原因,班组长忙的时候就会先把活干完,系统数据晚点再补。 财务查一笔应收要跳好几个页面,最后还是导出Excel自己核。 这些动作一出现,ERP的数据就开始变虚。 很多时候不是员工故意不配合,是系统没有贴着岗位工作方式设计。 ERP实施时,必须让真实岗位的人试系统,不要只看演示。
试完以后,不要只问“会不会操作”,要问两个更具体的问题。 第一,哪些字段是一线人员根本不知道怎么填的? 第二,哪些动作如果放到每天高峰期,会让员工下意识回到线下处理? 这两个问题很关键。 字段不知道怎么填,就会乱填。 高峰期来不及操作,就会补录。 乱填和补录一多,ERP就失去了最重要的东西:真实业务发生时留下的数据。 所以系统要尽量减少重复录入。
ERP实施不是考验员工耐心。一个系统能不能被长期使用,首先要看它有没有让真实业务顺手地进入系统。 四、试运行不能只点通流程,还要把真实异常放进去跑很多企业做ERP试运行,只做了一件事:按标准流程走一遍。
这当然要测,但还不够。 因为真实业务里,最考验ERP的往往是异常流程。

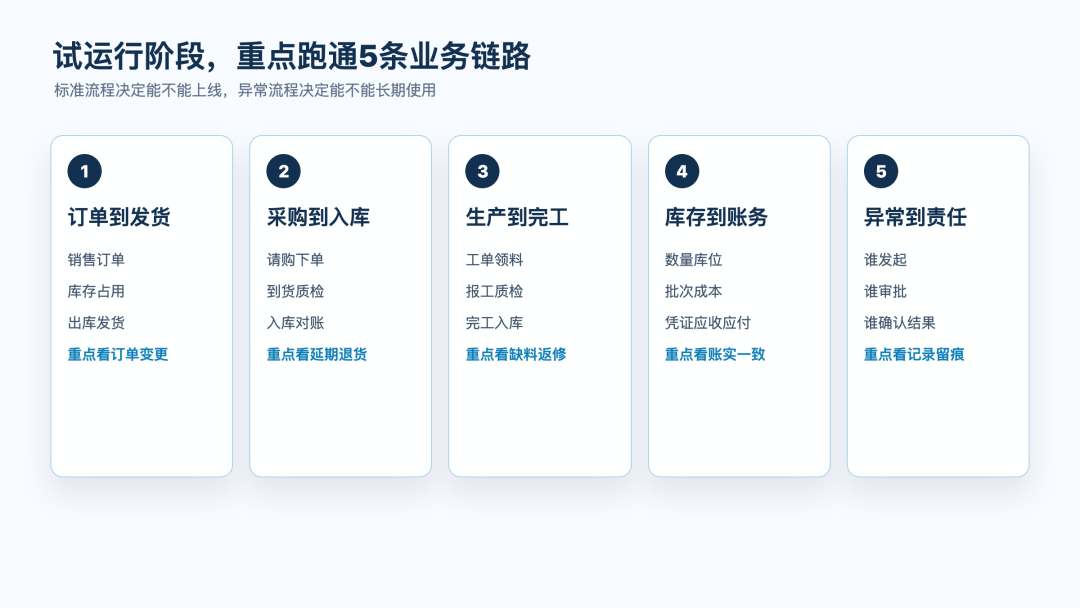

这些场景不放进试运行,上线后一定会回来找你。 ERP实施里有句话很实在:标准流程决定系统能不能上线,异常流程决定系统能不能长期用。 试运行阶段至少要跑通5条链路。 第一条,订单到发货。 看销售订单、库存占用、出库、发货、开票、回款能不能连起来。尤其要看订单变更后,下游单据怎么处理。 第二条,采购到入库。 看请购、采购订单、到货、质检、入库、对账、付款能不能连起来。重点看供应商延期、少到、多到、退货怎么处理。 第三条,生产到完工。 看工单、领料、报工、质检、返工、完工入库能不能连起来。重点看缺料、补料、报废、返修、工序变更怎么处理。 第四条,库存到账务。 看库存数量、库位、批次、成本、应收应付、财务凭证是否能对上。ERP最怕业务账和财务账各算各的。 第五条,异常到责任。 看异常由谁发起、谁判断、谁审批、谁处理、谁确认结果,系统有没有留下记录。没有责任记录,异常处理就容易变成部门之间互相解释。 这5条链路跑通了,ERP才算真正进入业务现场。
五、速度和数据量,要用真实业务压一压ERP速度慢,最后会变成流程问题。 仓库入库页面半天打不开,司机等在门口,库管就会先收货再补系统。 车间报工提交失败,班组长就会先把产量记在纸上。 销售查库存转半天,还是会打电话问仓库。 财务月结报表跑不出来,就会导数据到Excel里重新算。 系统一慢,业务就会回到老办法。 所以实施前要做速度和数据量测试。 不要只拿几十条演示数据测。 要尽量接近企业真实规模。
这些问题,最好在上线前就压一压。 尤其是制造企业,一开始数据量不大,看不出问题。过一两年后,订单、工单、库存流水、质检记录、成本数据堆起来,系统还跑不跑得动,才是长期使用的考验。 ERP实施不是只看今天能不能打开页面,还要看未来几年数据增长以后,系统还能不能支撑业务。 六、灵活性要有边界,别把ERP改成一锅粥ERP实施时,企业经常会在两个坑之间摇摆。 一个坑,是系统太死。 业务稍微变一下,就要找厂商开发。组织架构调整了,审批走不动;客户分级变了,价格权限改不了;新增一种项目型业务,标准模块塞不进去。 另一个坑,是系统太散。 谁都能加字段,谁都能改流程,谁都能开权限。今天一个特殊审批,明天一个临时表单,后天一个只给某部门看的报表。半年以后,项目组自己也说不清哪些规则还在用。 所以ERP灵活性不能只看“能不能改”。 更要看“怎么改、谁来改、改完有没有记录、会不会影响主流程”。
这些才是企业要看的灵活性。 还有一点很现实。 标准ERP适合承载采购、库存、生产、销售、财务这些主干业务,但企业总会有一些变化快、跨部门、非标准的管理场景。 比如供应商整改、设备点检、客户特殊需求跟踪、项目交付协同、内部临时审批、质量问题复盘。 这些业务全塞进ERP主系统,容易把主系统改得越来越重。完全放在线下,又会让数据断掉。 这时,企业可以在ERP之外配一层低代码平台。 这类企业级AI低代码平台,可以把表单、流程、权限、报表和接口做成轻量应用,用来承接这些非标业务。ERP继续管主数据和主流程,低代码平台负责补充那些变化快、需要快速调整的业务场景。 这样做的好处,是主干不乱,变化有地方承接。 七、岗位制度要跟系统一起上线ERP试运行阶段,很多企业只培训操作,不同步制度。 结果很快就会出问题。 系统规定销售订单必须审批,但公司没说清楚谁能改价格,销售就会继续线下找领导确认。 系统要求采购订单必须填供应商、价格、交期、付款条件,但采购部门没有维护规则,字段就会乱填。 系统要求仓库按批次收发料,但现场没有批次标签和扫码习惯,库管只能凭经验操作。 系统要求车间按工序报工,但班组没有明确报工时间、报工人和异常处理方式,数据就会滞后。 所以ERP上线时,每一个关键动作都要有制度配合。

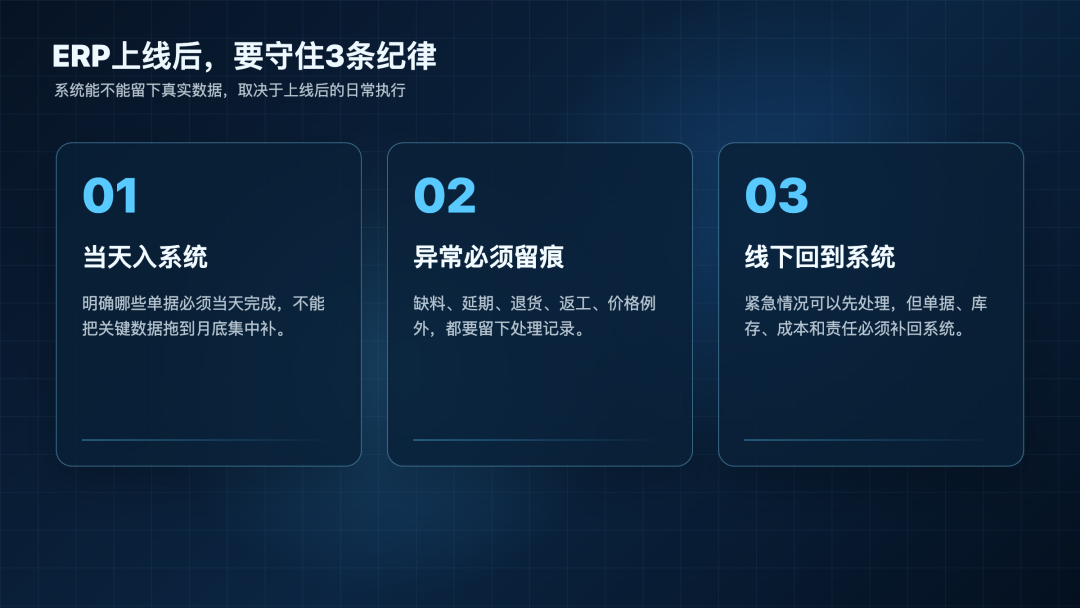

这些制度不清楚,系统就会变成一个“看起来规范,实际靠人解释”的工具。 上线后还要有3条纪律。 第一,当天业务当天入系统。 不是所有行业都能做到每个动作实时录入,但至少要明确哪些单据必须当天完成,哪些数据不能拖到月底补。 第二,异常必须留痕。 缺料、延期、退货、返工、超信用额度、价格例外、库存差异,都不能只停留在聊天记录里。系统里没有记录,后面复盘就找不到原因。 第三,线下处理必须回到系统。 企业现场总会有紧急情况,但紧急不代表可以永远留在线下。临时处理完以后,单据、审批、库存、成本、责任都要补回系统,否则ERP会慢慢失真。 这3条纪律守不住,ERP迟早会变成一套“大家偶尔查一查,但关键时候不用”的系统。
八、项目小组不能只挂名,要能拍板、懂业务、盯结果ERP实施必须有人负责。 这里的负责,不是拉个群、排个计划、开几次会。 负责要落到实处,就是遇到争议时能推动决策。 销售想快,财务要控风险,生产要稳定计划,仓库要保证账实一致,采购要考虑供应商交期。 这些诉求都合理,但放到同一个流程里,经常会打架。
这个时候,ERP系统不会自动替企业做管理取舍。企业必须提前定义规则:哪些客户可以走例外,例外由谁审批,审批后系统留下什么记录,造成风险谁负责。 这就是项目小组的价值。 老板或高层要管方向。 哪些流程必须按系统来,哪些历史习惯必须改,哪些例外必须收口,哪些问题可以分阶段处理,这些要有人拍板。 业务负责人要管规则。 销售、采购、生产、仓库、财务、质量,每个部门都要派真正懂业务的人参与。不能只派一个“有空的人”开会。ERP实施不是填会议纪要,是把部门工作方式写进系统。 IT或信息化负责人要管落地。 系统配置、权限、接口、数据迁移、测试、上线切换、运维支持,都要有人盯。业务规则说清楚以后,还要能稳定落到系统里。 项目小组还要做一件很重要的事:提前把争议暴露出来。 上线前吵明白,比上线后互相甩锅强。 九、上线不是终点,要盯住第一个月的真实使用很多企业把ERP上线当成项目结束。 系统切换成功,账号能登录,单据能录,报表能出,就觉得大功告成。 但ERP的第一场硬仗,往往发生在上线后的第一个月。 这一个月要重点看几个信号。
这些信号比“上线成功”更重要。 因为它们能告诉你,ERP有没有真正进入企业日常工作。 上线后要建立持续优化机制。 第一周看操作问题。 第一个月看数据质量。 第二到第三个月看流程效率。 半年后看管理报表和经营决策有没有变化。 每个阶段都要有人收集问题、判断优先级、安排调整、验证效果。 同时要分清楚,哪些问题该改系统,哪些问题该改管理。 如果一个字段确实没有业务价值,可以删。 如果一个审批节点没有实际判断动作,可以简化。 如果一个报表没人看,就不要继续维护。 如果员工不愿意录数据,是因为制度没要求、领导不看、录了没人用,那就不能只怪系统。 ERP优化不能变成“谁提需求就给谁加功能”。每一次调整都要回到业务价值:这项修改是减少等待、减少错误、减少库存占用、减少对账成本,还是只是照顾某个部门的习惯? 十、ERP实施最该防住的三件事第一,业务没摊开,就急着上线。 流程没讲清楚,系统不会自动变聪明。销售订单怎么评审,库存怎么占用,采购怎么触发,成本怎么归集,异常怎么处理,这些都要在实施中说清楚。 第二,数据没清理,就急着导入。 脏数据进了新系统,系统只会把它算得更快、传得更远。ERP越强,错误数据的影响范围越大。 第三,只把ERP当IT项目,没有把它当管理项目。 ERP会改变人的工作方式,也会暴露部门之间原来没说清楚的责任。没有高层支持,没有业务负责人参与,没有制度配合,系统很难真正落地。 最后说一句 ERP实施时应注意的问题,表面看很多。 易用性、速度、灵活性、扩展性、业务匹配、岗位制度、基础数据、项目小组、人员培训、保障措施。 但这些问题背后,其实是同一件事: 企业要把原来靠人解释、靠经验处理、靠临时协调的业务,变成系统里可以执行、可以检查、可以追溯的规则。 规则清楚,ERP才跑得起来。 规则含糊,ERP上线后只会把含糊放大。 所以企业上ERP之前,别只问系统多少钱、功能多少、多久上线。 更要问自己:
这些问题回答清楚了,ERP实施就不再是一次碰运气的软件项目,而是一次把企业管理基本功补上的机会。 一个ERP项目做得好不好,不看演示时有多少功能。 要看上线以后,企业还有多少关键业务继续留在线下。 阅读原文:点击这里 该文章在 2026/9/5 12:37:59 编辑过 |
