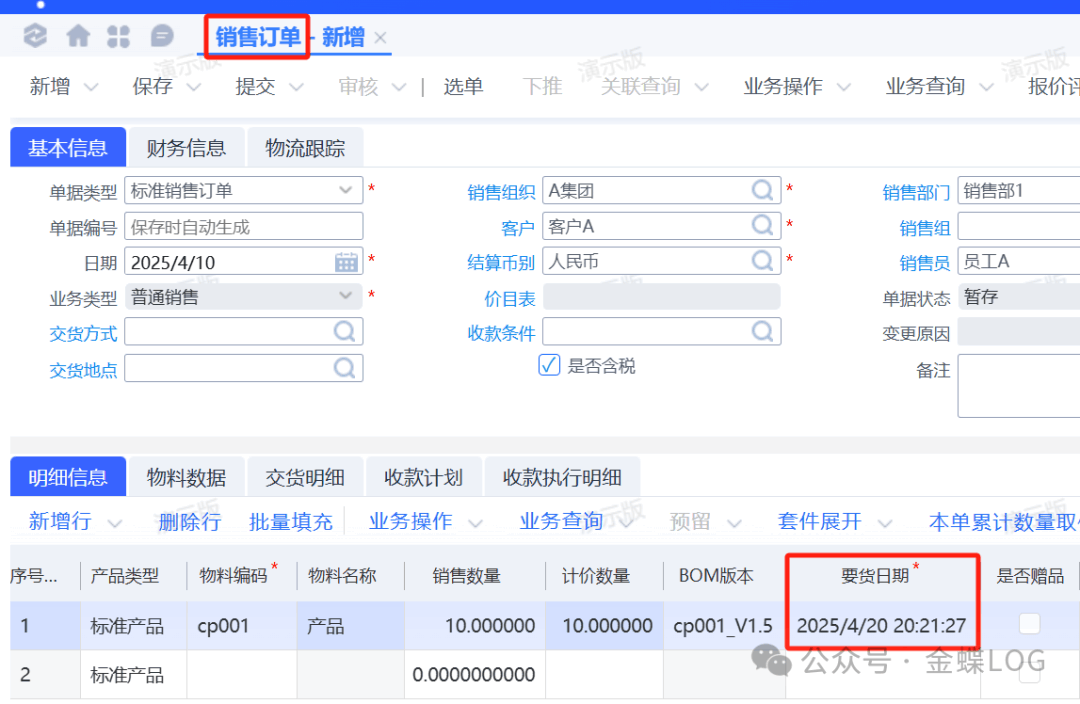

学完本篇文章,您将学会: ①物料提前期的含义。 ②固定提前期、变动提前期、检验提前期的作用。 ③累计提前期是如何计算的。 A 问题解答提前期,是指从下达订单(采购/生产)到物料完工入库所需要的时间。 在MRP/MPS计划运算时,系统以销售订单的要货日期或预测单的预测开始日期为起点,按物料的提前期倒推出建议的采购或生产开始日期。
MRP运算时,物料提前期 = 固定提前期 + 变动提前期 + 检验提前期

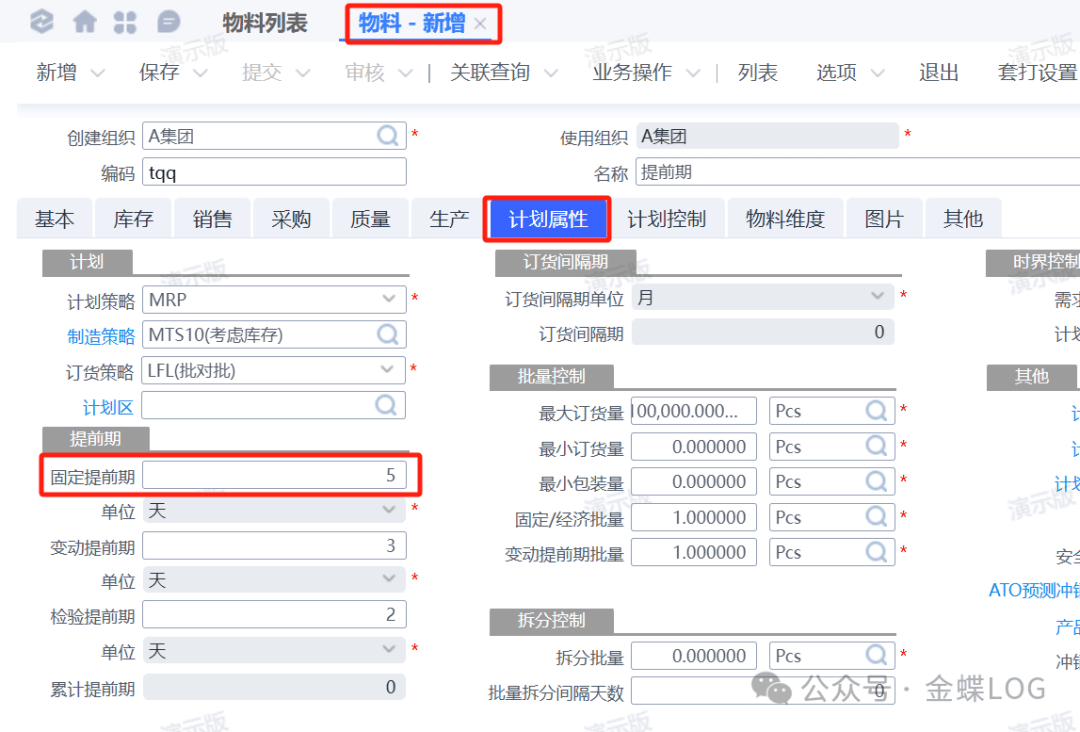

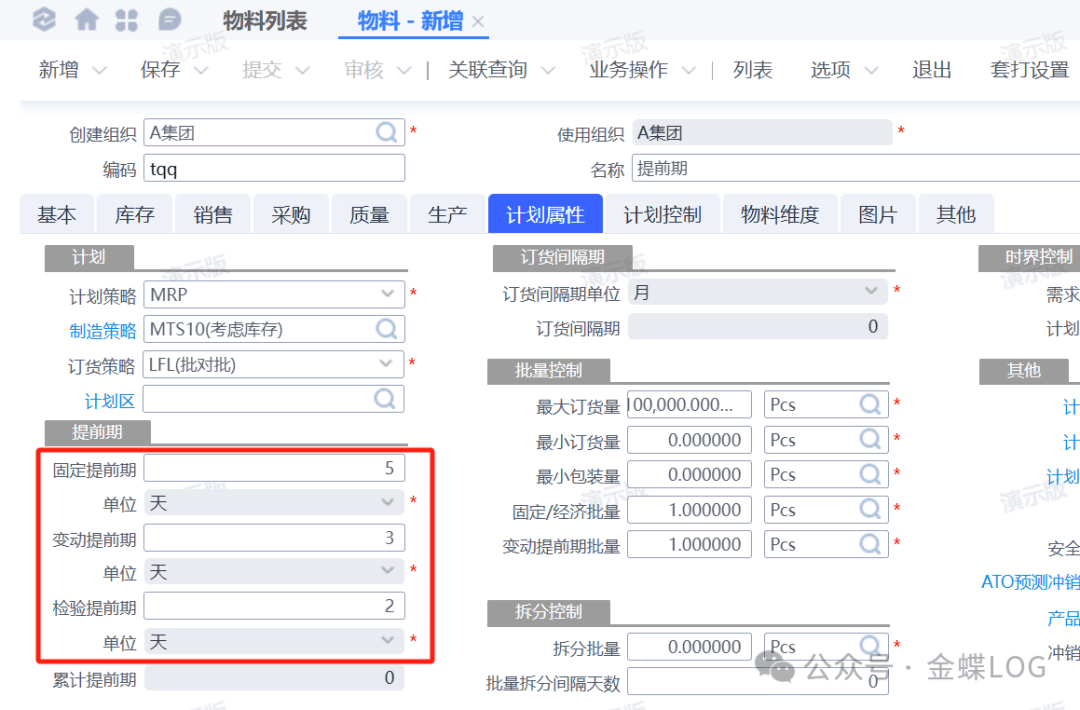

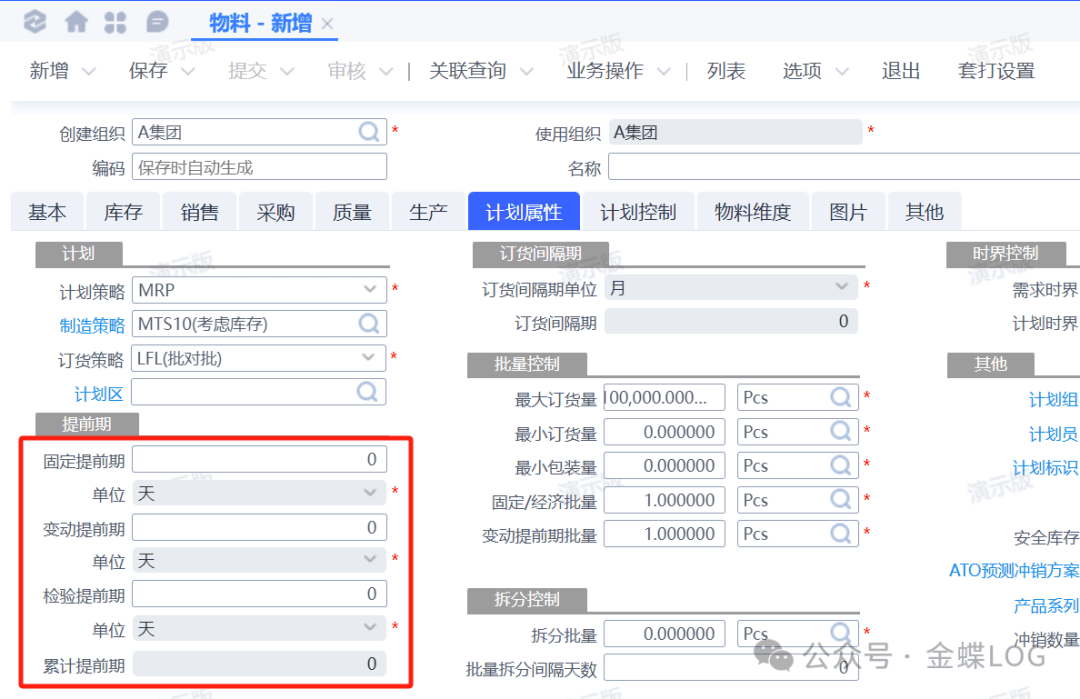

但在实际项目中,通常只设置固定提前期即可满足大部分场景。下面分别说明每个字段的含义及使用建议。 1️⃣ 固定提前期
2️⃣ 变动提前期

3️⃣ 检验提前期

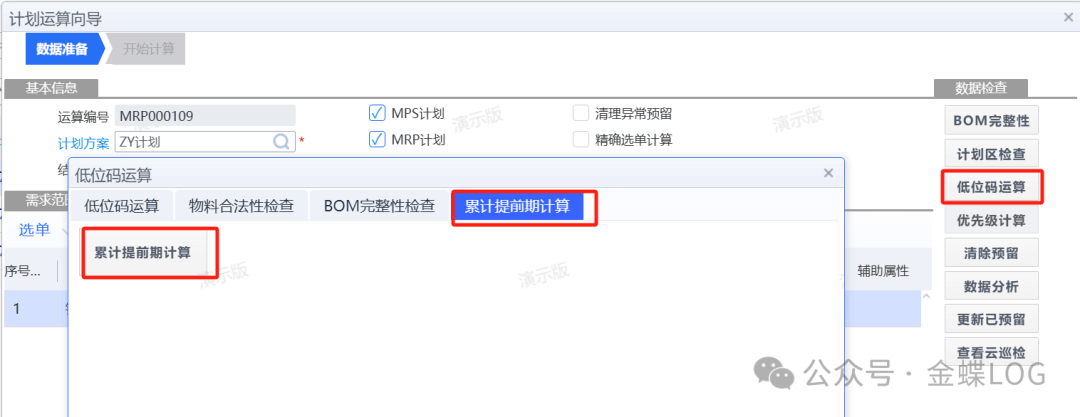

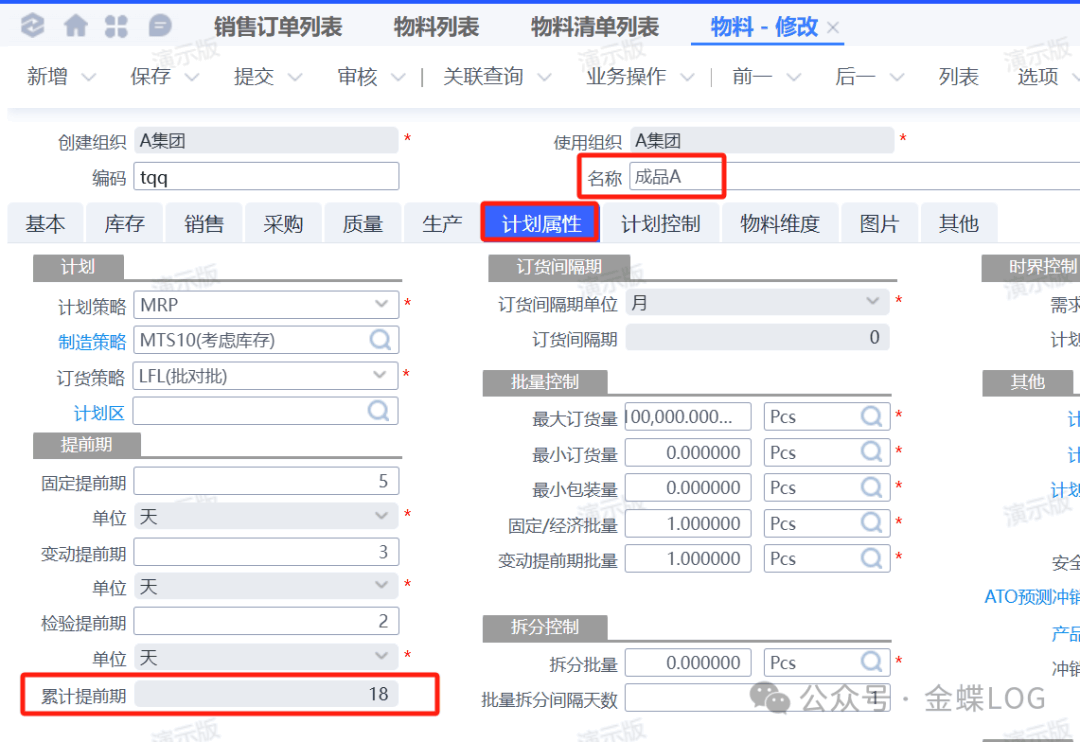

三、累计提前期(系统自动计算)
